百废待兴,重整旗鼓

2014-10-24 09:27:09  点击:1876

——桐木井路建设现状
城兴公司 卞丰英

   桐木井路南起梨子园路、北跨育才路接百业二街。全长1300米,路宽18米,计划投资4000万元。建成的桐木井路将介于河东现有的两大交通要道育才路与永州大道之间,与两者平行,成为重要的城市支路。
   因跨度长,沿线项目众多。为更好地建设好桐木井路,公司将该路分为七个路段建设,其中,湘永段延伸段以北称为桐木井北段,是2010年就完成招投标的代建制项目。从湘永段延伸段以南至梨子园路共有六个标段,目前为止建成通车的是翠竹路至东升街段,承建商为永州市市政机械化公司。

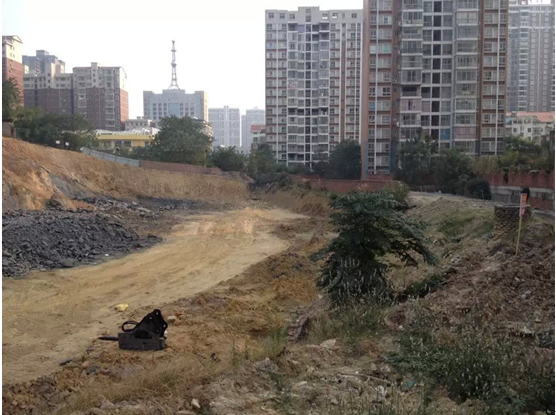

                            桐木井路施工现场

   截止10月,桐木井北路全长510米已完成投资额1200万元。主要完成了道路土石方、下水道施工。下一步需完成的项目有部分人行道施工,道路稳定砂的铺平。自2013年底复工以来,进展相比以前顺利许多,承建商预计在今年11月份可完成全部工程建设,但还是存在一些问题急需解决。比如1、道路用地涉及竹塘村竹塘组土地,因征地时间久远,当时征地手续不全,现有部分村民要求土地按现有政策进行补差,如不同意,村民就要阻工。据指挥部与市国土局征拆所相关同志衔接,解决土地补差问题宜早不宜迟。2、天鸿医院门口埋设入地的高压电线将影响该路段的道路施工,需立即拿出新的方案,确保施工安全。3、承诺匹配给代建商的二十多亩土地未完成报批,征地招拍挂成为一约空文。这三个问题是纠结于代建商、集团、政府之间现实而又棘手的问题,需三方协相关职能部门尽快解决。

桐木井路其他路段也进入紧张施工期,同样遇到了不少问题。梨子园与富强路段主要存在逸云路陈家组陈国旺的拆迁问题。该户是老上访户,因儿子意外夭折于原市接待宾馆施工区域内,因补偿问题近年一直在不断上访。除此之外,还涉及拆迁安置问题未得到解决,现在桐木井道路又需拆迁他家的另一栋房屋,工作难度相当之大。

  桐木井逸云路与翠竹路段待修道路

   同样的拆迁难题还出现在桐木井路逸云路至翠竹路段,桐木井村老屋组宋五喜家也提出了相当苛刻的安置要求,指挥部上门做了几次工作,均无功而返。拆迁不拿下来,要想拉通道路,无异于痴人说梦。该路段紧挨市人防办,因有保护山体,路段有部分土石方需签证确认。东升街段还存在个别安置户一些小事需解决。只要指挥部与城兴公司统一思想,解决它们将轻而易举。
今年,在各部门的协调合作下,桐木井路的施工取得了阶段性的胜利,安置小区段的道路已完成了下水道管道铺设。如果坳上蒋家村的拆迁能顺利进行,那么桐木井路将与百花路完成完美交汇、各自延伸至既定目标。
   进公司这几年来,每年的工作计划表上都出现桐木井路的名字。这对于工作人员而言,是一种无形的压力。如果每项工程都非得领导重视才得以完成,于城市建设是一种硬伤。如果每项工程都非得三五年还难以完成。于政府形象是一种损害。正因为如此,政府才痛下决心在今年彻底根治“断头路”,对于关乎百姓民生的安置小区建设市委政府也提出了更高更严的要求和整改期限。这一切体现了新一届领导班子对中心城区乃至永州几百万民众的关怀。走群众路线,与民心汇聚才是立政根本。
